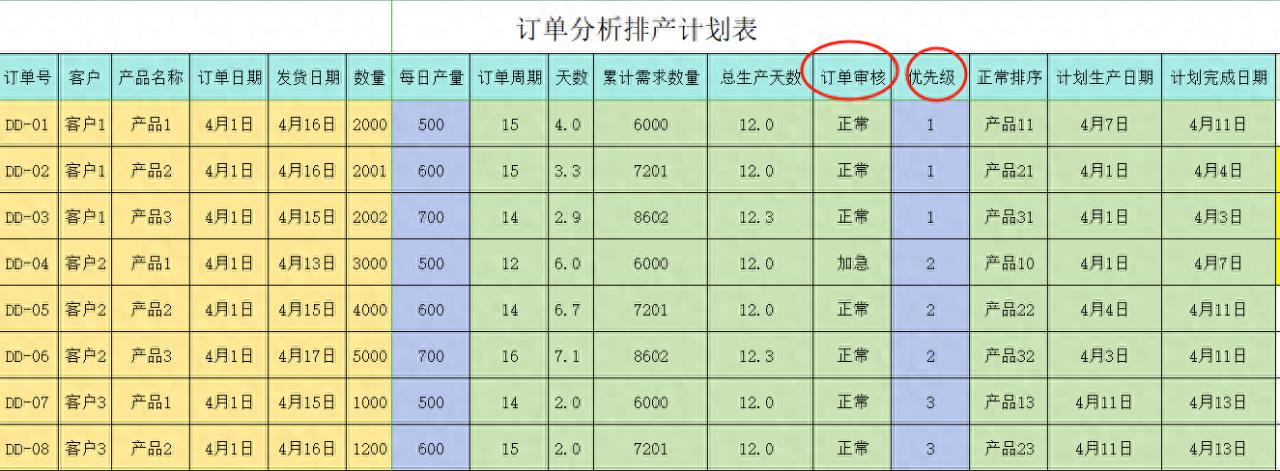

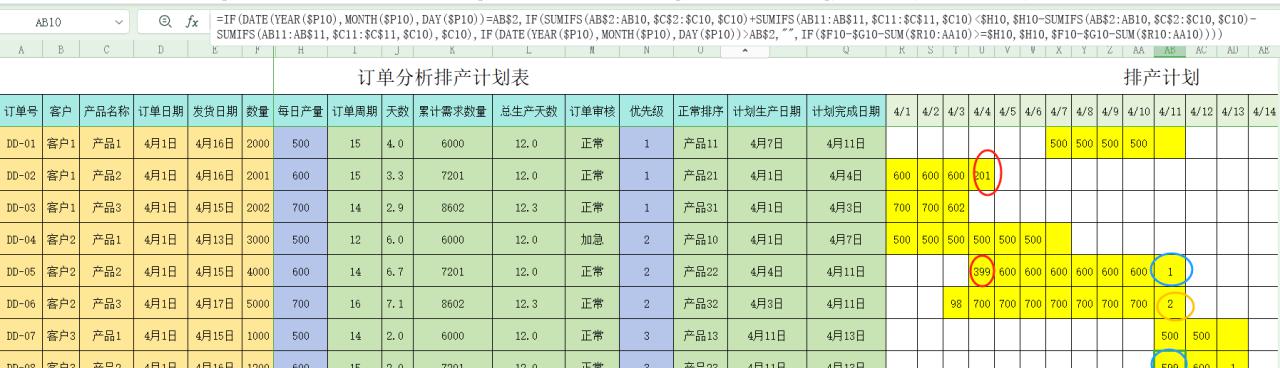

前面我们已经对订单的优先级进行了分析,这里我们要把排好序的日期在排产计划表中用甘特图表示出来,并要加上每天的生产数量。

使用excel进行订单分析自动排产计划设计-排产衔接问题-趣帮office教程网

这里要注意的是订单衔接问题,当天干完上一个订单后,并不满足一天的产量,剩下的产量要转接给下一个订单。

使用excel进行订单分析自动排产计划设计-排产衔接问题-趣帮office教程网

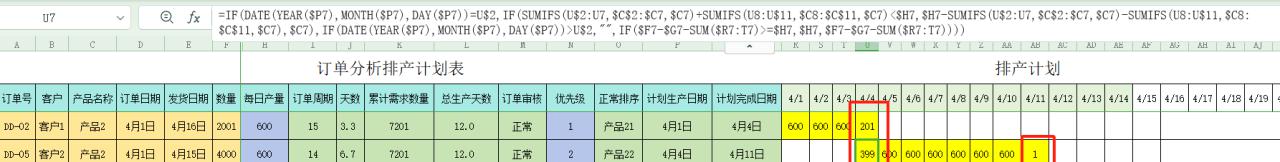

我们用公式=IF(DATE(YEAR($P4),MONTH($P4),DAY($P4))=S$2,IF(SUMIFS(S$2:S4,$C$2:$C4,$C4) SUMIFS(S5:S$11,$C5:$C$11,$C4)<$H4,$H4-SUMIFS(S$2:S4,$C$2:$C4,$C4)-SUMIFS(S5:S$11,$C5:$C$11,$C4),$C4),IF(DATE(YEAR($P4),MONTH($P4),DAY($P4))>S$2,"",IF($F4-$G4-SUM($R4:R4)>=$H4,$H4,$F4-$G4-SUM($R4:R4))))来解决。

使用excel进行订单分析自动排产计划设计-排产衔接问题-趣帮office教程网

虽然公式复杂,但是好理解,就是考虑当天,产品已完成的数量是否满足订单要求和当天生产产量,不满足继续生产即可。

使用excel进行订单分析自动排产计划设计-排产衔接问题-趣帮office教程网
